Abnahmeprotokoll und Bauabnahme: Ablauf und Rechtsfolgen – mit Vorlage zum Download

Aktualisiert am 19. Oktober 2026 · 9 Min. Lesezeit · Redaktion BauDock
Kostenlose Vorlage · ohne Anmeldung

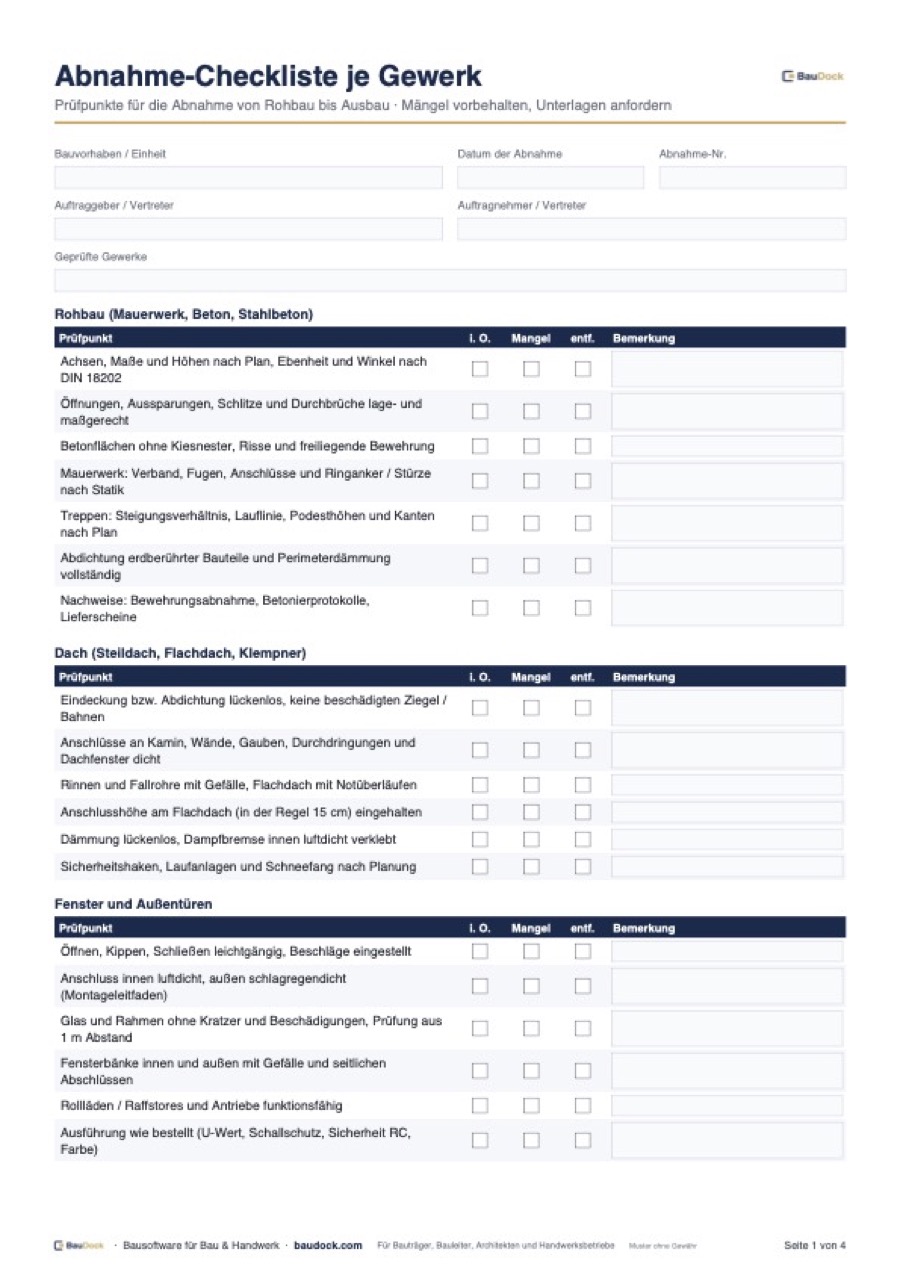

Abnahme Checkliste Gewerke – kostenlos als PDF herunterladen

Die Bauabnahme ist der wichtigste Termin zwischen Fertigstellung und Schlussrechnung: Mit ihr wechselt die Gefahr, die Beweislast für Mängel dreht sich, die Verjährung beginnt und die Vergütung wird fällig. Ein sauberes Abnahmeprotokoll hält fest, was abgenommen wurde und welche Mängel und Ansprüche vorbehalten bleiben. Dieser Artikel erklärt die Abnahmearten nach BGB und VOB/B, den Ablauf einer Abnahmebegehung und enthält eine Checkliste als Vorlage für Ihr Protokoll.

Das Wichtigste in Kürze
  • Mit der Abnahme gehen die Gefahr auf den Auftraggeber über, die Verjährung der Mängelansprüche beginnt und die Vergütung wird fällig (§§ 640, 641, 634a BGB; § 12 Abs. 6 VOB/B).
  • Die förmliche Abnahme nach § 12 Abs. 4 VOB/B kann jede Vertragspartei verlangen; der Befund wird in einer gemeinsamen Niederschrift festgehalten.
  • Seit 2018 gilt ein Werk nach § 640 Abs. 2 BGB als abgenommen, wenn der Besteller eine angemessene Frist zur Abnahme verstreichen lässt, ohne mindestens einen Mangel zu benennen.
  • Bekannte Mängel und eine Vertragsstrafe müssen bei der Abnahme ausdrücklich vorbehalten werden (§ 640 Abs. 3 BGB, § 11 Abs. 4 VOB/B) – sonst drohen Rechtsverluste.
  • Verweigert der Besteller die Abnahme unter Angabe von Mängeln, kann der Unternehmer eine gemeinsame Zustandsfeststellung nach § 650g BGB verlangen.

Was bedeutet die Bauabnahme rechtlich?

Abnahme ist die körperliche Entgegennahme der Leistung verbunden mit der Erklärung des Auftraggebers, dass er sie als im Wesentlichen vertragsgerecht anerkennt. Nach § 640 Abs. 1 BGB ist der Besteller zur Abnahme verpflichtet, wenn das Werk vertragsgemäß hergestellt ist; wegen unwesentlicher Mängel darf er sie nicht verweigern. Beim VOB/B-Vertrag gilt Entsprechendes: Nur wegen wesentlicher Mängel kann die Abnahme bis zur Beseitigung verweigert werden (§ 12 Abs. 3 VOB/B).

Rechtsfolgen der Abnahme
FolgeBedeutung in der PraxisGrundlage
GefahrübergangWird die Leistung danach zufällig beschädigt, trägt grundsätzlich der Auftraggeber das Risiko.§ 644 BGB, § 12 Abs. 6 VOB/B
BeweislastVor der Abnahme muss der Unternehmer die Mangelfreiheit beweisen, danach in der Regel der Auftraggeber den Mangel.allgemeine Grundsätze
VerjährungsbeginnDie Frist für Mängelansprüche läuft ab Abnahme: bei Bauwerken 5 Jahre (BGB) bzw. 4 Jahre (VOB/B ohne andere Vereinbarung).§ 634a BGB, § 13 Abs. 4 VOB/B
Fälligkeit der VergütungDie Vergütung ist bei Abnahme zu entrichten; beim Bauvertrag zusätzlich nach Erteilung einer prüffähigen Schlussrechnung.§ 641 Abs. 1, § 650g Abs. 4 BGB
VorbehalteNicht vorbehaltene bekannte Mängel und Vertragsstrafen können verloren gehen.§ 640 Abs. 3 BGB, § 11 Abs. 4 VOB/B

Abnahmearten: förmlich, fiktiv, konkludent und Teilabnahme

Förmliche Abnahme nach VOB/B

Die förmliche Abnahme nach § 12 Abs. 4 VOB/B hat stattzufinden, wenn eine Vertragspartei es verlangt. Jede Partei kann auf eigene Kosten einen Sachverständigen hinzuziehen. Der Befund wird in gemeinsamer Verhandlung schriftlich niedergelegt; in die Niederschrift gehören etwaige Vorbehalte wegen bekannter Mängel und wegen Vertragsstrafen sowie Einwendungen des Auftragnehmers. Jede Partei erhält eine Ausfertigung. Ist der Termin vereinbart oder hat der Auftraggeber mit ausreichender Frist eingeladen, kann die Abnahme auch in Abwesenheit des Auftragnehmers stattfinden; das Ergebnis ist ihm alsbald mitzuteilen.

Verlangt der Auftragnehmer nach Fertigstellung die Abnahme, hat der Auftraggeber sie nach § 12 Abs. 1 VOB/B binnen 12 Werktagen durchzuführen; eine andere Frist kann vereinbart werden. Viele Bauverträge sehen die förmliche Abnahme ausdrücklich vor.

Fiktive Abnahme nach BGB und VOB/B

Seit der Reform des Bauvertragsrechts zum 1. Januar 2018 gilt nach § 640 Abs. 2 BGB ein Werk als abgenommen, wenn der Unternehmer dem Besteller nach Fertigstellung eine angemessene Frist zur Abnahme gesetzt hat und der Besteller die Abnahme nicht innerhalb dieser Frist unter Angabe mindestens eines Mangels verweigert hat. Nach dem Wortlaut genügt dafür die Angabe irgendeines Mangels; er muss nicht wesentlich sein. Ist der Besteller Verbraucher, tritt die Wirkung nur ein, wenn der Unternehmer ihn zusammen mit der Aufforderung in Textform auf die Folgen hingewiesen hat.

Die VOB/B kennt eigene Fiktionen in § 12 Abs. 5: Wird keine Abnahme verlangt, gilt die Leistung mit Ablauf von 12 Werktagen nach schriftlicher Mitteilung der Fertigstellung als abgenommen. Hat der Auftraggeber die Leistung oder einen Teil in Benutzung genommen, gilt die Abnahme nach Ablauf von 6 Werktagen nach Beginn der Benutzung als erfolgt, wenn nichts anderes vereinbart ist; die Benutzung von Teilen zur Weiterführung der Arbeiten zählt nicht. Vorbehalte wegen bekannter Mängel oder Vertragsstrafen muss der Auftraggeber spätestens zu diesen Zeitpunkten geltend machen. Ist eine förmliche Abnahme vereinbart, scheiden diese Fiktionen nach verbreiteter Auffassung grundsätzlich aus.

Konkludente Abnahme und Teilabnahme

Eine Abnahme kann auch stillschweigend erklärt werden, etwa durch vorbehaltlose Zahlung der Schlussrechnung oder Bezug und Nutzung nach angemessener Prüfzeit. Weil Zeitpunkt und Umfang dann oft streitig sind, ist sie für beide Seiten die unsicherste Form. Auf Verlangen sind nach § 12 Abs. 2 VOB/B in sich abgeschlossene Teile der Leistung gesondert abzunehmen (Teilabnahme); für diese beginnt die Verjährung mit der Teilabnahme. Beim BGB-Vertrag ist eine Teilabnahme möglich, wenn sie vereinbart ist.

Vorbehalte: bekannte Mängel und Vertragsstrafe

Nimmt der Besteller ein mangelhaftes Werk ab, obwohl er den Mangel kennt, stehen ihm die Rechte auf Nacherfüllung, Selbstvornahme, Rücktritt und Minderung (§ 634 Nr. 1 bis 3 BGB) nur zu, wenn er sich diese bei der Abnahme vorbehält (§ 640 Abs. 3 BGB). Schadensersatzansprüche sind davon nicht erfasst. Ähnlich streng ist § 11 Abs. 4 VOB/B: Nach der Abnahme kann der Auftraggeber eine Vertragsstrafe nur verlangen, wenn er sie sich bei der Abnahme vorbehalten hat.

⚠️ Vorbehalte gehören ins Protokoll
Ein Vorbehalt in einem früheren Schreiben oder eine allgemeine Formulierung wie „Rechte vorbehalten“ reicht nach überwiegender Auffassung nicht sicher aus. Nehmen Sie jeden bekannten Mangel einzeln und den Vorbehalt der Vertragsstrafe ausdrücklich in das Abnahmeprotokoll auf.

Abnahme verweigert: Zustandsfeststellung nach § 650g BGB

Verweigert der Besteller beim Bauvertrag die Abnahme unter Angabe von Mängeln, hat er auf Verlangen des Unternehmers an einer gemeinsamen Feststellung des Zustands des Werks mitzuwirken. Sie soll mit Datum versehen und von beiden Parteien unterschrieben werden. Bleibt der Besteller einem vereinbarten oder vom Unternehmer mit angemessener Frist bestimmten Termin fern, darf der Unternehmer den Zustand einseitig feststellen – es sei denn, der Besteller ist aus einem von ihm nicht zu vertretenden Grund ferngeblieben und hat dies unverzüglich mitgeteilt. Die einseitige Feststellung muss der Unternehmer datieren, unterschreiben und dem Besteller in Abschrift zur Verfügung stellen.

Die Bedeutung liegt in der Beweislast: Ist das Werk dem Besteller verschafft worden und ist ein offenkundiger Mangel in der Zustandsfeststellung nicht angegeben, wird vermutet, dass er erst danach entstanden und vom Besteller zu vertreten ist – es sei denn, er kann seiner Art nach nicht vom Besteller verursacht worden sein (§ 650g Abs. 3 BGB). Eine Zustandsfeststellung ist keine Abnahme. Mehr dazu im Artikel Zustandsfeststellung nach § 650g BGB.

Abnahme beim Bauträgervertrag

Beim Bauträgervertrag (§ 650u BGB) richtet sich die Abnahme des Bauwerks nach Werkvertragsrecht. Unterschieden wird zwischen der Abnahme des Sondereigentums – also der einzelnen Wohnung – und der des Gemeinschaftseigentums. Klauseln, nach denen das Gemeinschaftseigentum durch eine vom Bauträger bestimmte Person oder durch den ersten Verwalter abgenommen wird, sind nach der Rechtsprechung in Formularverträgen häufig unwirksam. Bauträger sollten die Regelungen zur Abnahme im Vertrag daher fachkundig prüfen lassen, bevor sie sich auf eine erfolgte Abnahme verlassen. Ablauf und Rechtsprechung erklärt der Artikel Abnahme Gemeinschaftseigentum.

Ablauf einer Abnahmebegehung

  1. Vorbereiten: Vertrag, Leistungsverzeichnis, Nachträge, aktuelle Pläne und offene Mängellisten zusammenstellen. Klären, ob eine förmliche Abnahme vereinbart ist und ob eine Vertragsstrafe besteht.
  2. Einladen: Termin schriftlich und mit ausreichendem Vorlauf vereinbaren; Teilnehmer, gegebenenfalls Sachverständige und Fachplaner benennen.
  3. Vorab prüfen: Unterlagen wie Prüfprotokolle, Fachunternehmererklärungen, Bedienungsanleitungen und Revisionspläne anfordern, soweit sie vertraglich geschuldet sind.
  4. Begehen: Raum für Raum und Gewerk für Gewerk vorgehen, Funktionen prüfen, Mängel mit Ort und Foto aufnehmen.
  5. Bewerten: Für jeden Mangel festhalten, ob er wesentlich ist, bis wann er beseitigt wird und wer zuständig ist.
  6. Protokollieren: Erklärung über Abnahme, Teilabnahme oder Verweigerung, Vorbehalte und Einwendungen aufnehmen; Unterschrift beider Parteien, Ausfertigung für jede Partei.
  7. Nachverfolgen: Restmängel als Liste weiterführen, nach Beseitigung nachkontrollieren und das Datum der Abnahme für die Verjährungsfristen notieren.
💡Wer Mängel bei der Begehung direkt mit Foto und Ort festhält, spart die spätere Übertragung und vermeidet Lücken. Wie Sie Restmängel anschließend wirksam rügen, erklärt der Artikel Mängelanzeige nach VOB/B.
✅
So hilft BauDock
Mit der Abnahme-Vorlage in BauDock nehmen Sie die Begehung direkt vor Ort auf: Jeder Mangel wird ein eigener Punkt mit Foto, Ort im Grundriss, zuständiger Firma und Frist – damit ist er einzeln im Protokoll benannt und nach der Abnahme in der Nachkontrolle. Den Vorbehalt der Vertragsstrafe tragen Sie als eigenen Punkt ein. Das PDF enthält Felder für die Unterschriften; unterschrieben wird auf Papier, die unterschriebene Fassung laden Sie zum Protokoll hoch.
BauDock · Grundriss · Mängel und Aufgaben
Mängel aus der Bauabnahme als Pins im Grundriss mit geöffnetem Punkt, Status, Gewerk, Zuständigem und Frist in BauDock
Jeder bei der Begehung festgestellte Mangel sitzt als Pin an seinem Ort im Grundriss – mit Gewerk, zuständiger Firma und Frist für die Nachkontrolle.

Inhalte des Abnahmeprotokolls: Checkliste als Vorlage

Ein Abnahmeprotokoll muss nicht kompliziert sein, aber vollständig. Die folgende Checkliste enthält die Angaben, die in der Praxis regelmäßig benötigt werden. Passen Sie sie an Ihren Vertrag an. Ein fertiges Formular zum Ausfüllen finden Sie als Abnahmeprotokoll-Vorlage, Prüfpunkte je Gewerk im Artikel Abnahme je Gewerk.

BauDock · Protokolle & Abnahmen
Abnahmeprotokoll Bau in BauDock mit Ort, Beteiligten, offenen Punkten, Sachverhalt und Feldern für die Unterschriften
So sieht ein vollständiges Abnahmeprotokoll aus: Beteiligte, vorbehaltene Punkte, Sachverhalt und Unterschriftsfelder beider Parteien.
Muster zum Übernehmen
Vorlage Abnahmeprotokoll (Checkliste)
Bauvorhaben, Adresse, Bauabschnitt / Haus / Wohnung
Auftraggeber, Auftragnehmer, Gewerk, Vertrag vom [Datum], Vertragsgrundlage (BGB / VOB/B)
Art der Abnahme: förmliche Abnahme / Teilabnahme / Begehung ohne Abnahme
Datum, Uhrzeit, Ort der Begehung
Teilnehmer mit Funktion (inkl. Sachverständige, Vertreter mit Vollmacht)
Abgenommener Leistungsumfang, ausgenommene Teile
Übergebene Unterlagen (Prüfprotokolle, Anleitungen, Revisionspläne, Schlüssel)
Mängelliste: Nr. – Ort – Beschreibung – Foto – wesentlich ja/nein – Frist – zuständig
Ergebnis: Abnahme erklärt / Abnahme unter Vorbehalt der aufgeführten Mängel / Abnahme verweigert wegen wesentlicher Mängel (Gründe)
Vorbehalt wegen bekannter Mängel (§ 640 Abs. 3 BGB / § 12 Abs. 4 VOB/B)
Vorbehalt der Vertragsstrafe (§ 11 Abs. 4 VOB/B), falls vereinbart
Einwendungen des Auftragnehmers
Beginn der Verjährungsfrist / Ende der Gewährleistung (Datum)
Zählerstände und Gefahrübergang (z. B. Strom, Wasser, Wärme)
Unterschriften beider Parteien, Anzahl der Ausfertigungen
ℹ️ Allgemeine Information, keine Rechtsberatung
Dieser Beitrag gibt einen allgemeinen Überblick über die Rechtslage nach BGB und VOB/B (Ausgabe 2016) und ersetzt keine Rechtsberatung. Vertragliche Abweichungen, die wirksame Einbeziehung der VOB/B, Verbraucherschutzvorschriften und Besonderheiten des Bauträgervertrags können zu anderen Ergebnissen führen. Lassen Sie sich im Streitfall anwaltlich beraten.
BauDock für Ihre Rolle
🦺 Software für Bauleiter →🏢 Software für Bauträger →📐 Software für Architekten →🔨 Software für Handwerker →
Quellen
Fragen & Antworten

Häufige Fragen

Was ist eine förmliche Abnahme nach VOB/B?

Eine gemeinsame Begehung, bei der der Befund schriftlich niedergelegt wird, einschließlich Vorbehalten wegen bekannter Mängel und Vertragsstrafen sowie Einwendungen des Auftragnehmers (§ 12 Abs. 4 VOB/B). Jede Vertragspartei kann sie verlangen und erhält eine Ausfertigung.

Wann gilt ein Bauwerk als abgenommen, ohne dass ein Protokoll unterschrieben wurde?

Nach § 640 Abs. 2 BGB, wenn der Besteller eine nach Fertigstellung gesetzte angemessene Frist verstreichen lässt, ohne die Abnahme unter Angabe mindestens eines Mangels zu verweigern. Beim VOB/B-Vertrag kommen außerdem die Fiktionen des § 12 Abs. 5 VOB/B nach 12 bzw. 6 Werktagen in Betracht.

Was passiert, wenn ich bekannte Mängel nicht ins Abnahmeprotokoll aufnehme?

Sie verlieren für diese Mängel die Rechte auf Nacherfüllung, Selbstvornahme, Rücktritt und Minderung (§ 640 Abs. 3 BGB). Auch eine vereinbarte Vertragsstrafe kann nach § 11 Abs. 4 VOB/B nur verlangt werden, wenn sie bei der Abnahme vorbehalten wurde.

Muss das Abnahmeprotokoll unterschrieben werden?

Bei der förmlichen Abnahme nach § 12 Abs. 4 VOB/B wird der Befund schriftlich niedergelegt, und jede Partei erhält eine Ausfertigung. Die Unterschrift beider Parteien ist üblich und dient als Beweis dafür, was erklärt und vorbehalten wurde. Fehlt sie, lässt sich später schwer belegen, dass die Abnahme und die Vorbehalte so erklärt wurden.

Darf die Abnahme wegen kleiner Mängel verweigert werden?

Nein. Wegen unwesentlicher Mängel darf die Abnahme nicht verweigert werden (§ 640 Abs. 1 BGB, § 12 Abs. 3 VOB/B). Diese Mängel werden im Protokoll vorbehalten und anschließend beseitigt.

Was ist eine Zustandsfeststellung nach § 650g BGB?

Verweigert der Besteller die Abnahme unter Angabe von Mängeln, kann der Unternehmer verlangen, dass beide den Zustand des Werks gemeinsam feststellen. Sie ersetzt die Abnahme nicht, verteilt aber die Beweislast für offenkundige Mängel, die darin nicht aufgeführt sind.
