Fertigstellungsmitteilung Muster – kostenlos als PDF und Word herunterladen

Dieses Fertigstellungsmitteilung Muster ist ein fertiges Schreiben, mit dem ein Auftragnehmer dem Auftraggeber die Fertigstellung seiner Leistungen schriftlich mitteilt (§ 12 Abs. 5 Nr. 1 VOB/B). Verlangt danach niemand die Abnahme, gilt die Leistung nach 12 Werktagen als abgenommen. Die Vorlage für Handwerks- und Baubetriebe steht als Word-Datei und als PDF mit änderbarem Brieftext bereit.

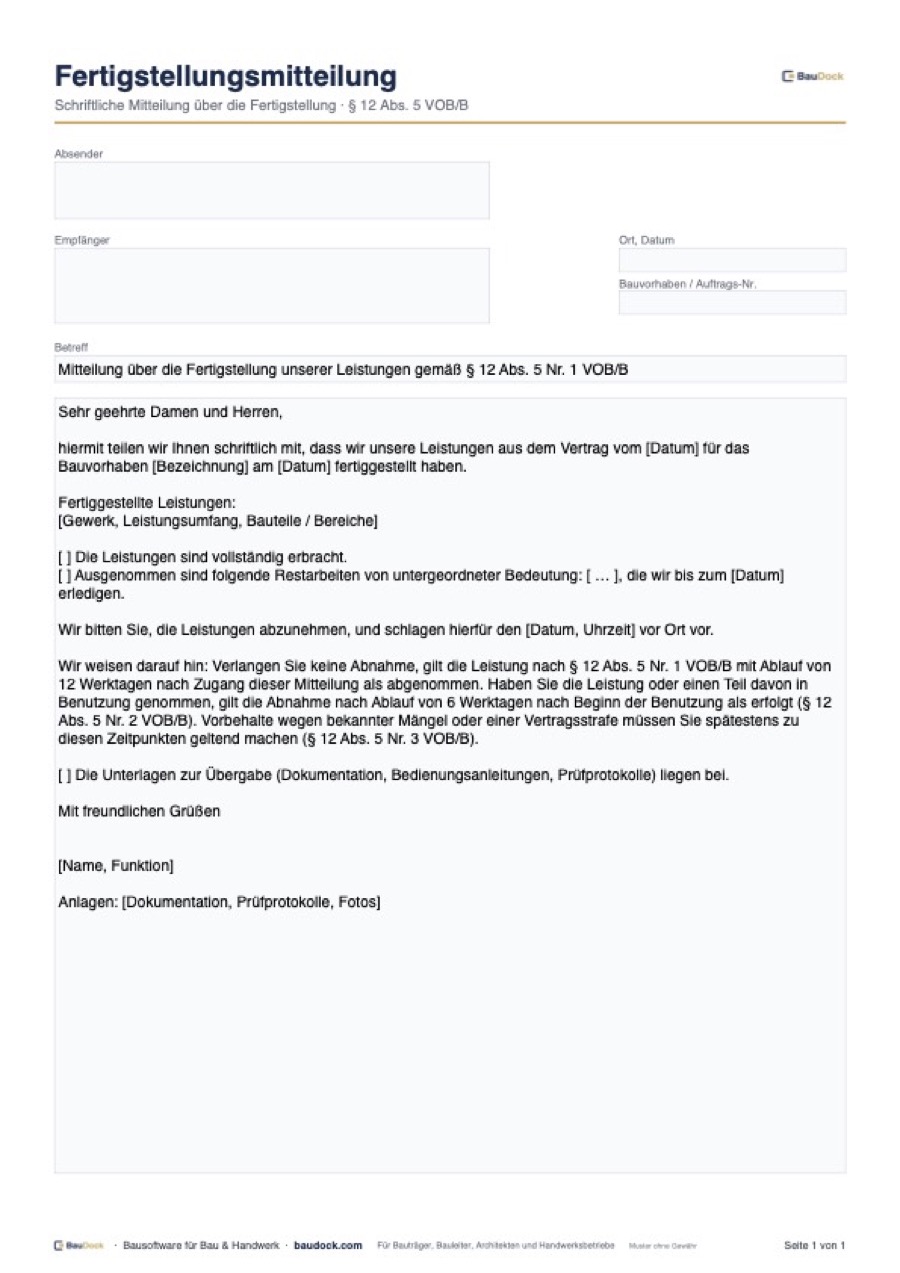

Vorschau: Fertigstellungsmitteilung Muster – kostenlos als PDF und Word herunterladen
Das steht in der Vorlage
  • Briefkopf mit Absender, Empfänger, Ort / Datum und Betreff „Mitteilung über die Fertigstellung unserer Leistungen gemäß § 12 Abs. 5 Nr. 1 VOB/B“
  • Mitteilung der Fertigstellung mit Vertragsdatum, Bauvorhaben und Fertigstellungsdatum
  • Liste der fertiggestellten Leistungen (Gewerk, Leistungsumfang, Bauteile / Bereiche)
  • Ankreuzfelder: Leistungen vollständig erbracht oder Restarbeiten von untergeordneter Bedeutung mit Erledigungsdatum
  • Bitte um Abnahme mit Terminvorschlag vor Ort
  • Hinweis auf die Abnahmewirkung nach 12 Werktagen (§ 12 Abs. 5 Nr. 1), nach Benutzung 6 Werktage (Nr. 2) und auf Vorbehalte wegen Mängeln oder Vertragsstrafe (Nr. 3)
  • Ankreuzfeld für beigefügte Übergabeunterlagen, Unterschrift, Anlagen (Dokumentation, Prüfprotokolle, Fotos)
Das nimmt sie Ihnen ab
  • Word-Datei zum Anpassen auf Ihrem Briefbogen
  • PDF mit ausfüllbaren Adressfeldern und änderbarem Brieftext

So füllen Sie die Vorlage aus

  1. 1
    VOB/B prüfen
    Die Fertigstellungsmitteilung wirkt nur, wenn die VOB/B vereinbart und § 12 Abs. 5 im Vertrag nicht ausgeschlossen ist. Viele Verträge schließen die fiktive Abnahme aus.
  2. 2
    Leistungen benennen
    Gewerk und Bereiche so genau angeben, dass klar ist, welche Leistung als fertig gemeldet wird.
  3. 3
    Restarbeiten offenlegen
    Kleine Restarbeiten nennen und ein Erledigungsdatum zusagen. Fehlen wesentliche Teile, ist die Leistung nicht fertig.
  4. 4
    Unterlagen beilegen
    Dokumentation, Bedienungsanleitungen und Prüfprotokolle gleich mitsenden, damit die Abnahme nicht daran scheitert.
  5. 5
    Zugang und Frist notieren
    Zugangsdatum festhalten und 12 Werktage einschließlich Samstagen weiterzählen.

Fertigstellungsmitteilung nach § 12 Abs. 5 VOB/B

Wird keine Abnahme verlangt, so gilt die Leistung beim VOB-Vertrag als abgenommen mit Ablauf von 12 Werktagen nach schriftlicher Mitteilung über die Fertigstellung (§ 12 Abs. 5 Nr. 1 VOB/B). Hat der Auftraggeber die Leistung oder einen Teil in Benutzung genommen, gilt die Abnahme nach 6 Werktagen ab Beginn der Benutzung als erfolgt, sofern nichts anderes vereinbart ist (§ 12 Abs. 5 Nr. 2 VOB/B). Vorbehalte wegen bekannter Mängel oder wegen einer Vertragsstrafe muss der Auftraggeber spätestens zu diesen Zeitpunkten geltend machen (§ 12 Abs. 5 Nr. 3 VOB/B).

Wann die Fertigstellungsmitteilung nicht wirkt

  • Eine Partei hat die Abnahme verlangt. Dann gilt § 12 Abs. 1 VOB/B und nicht Abs. 5.
  • Der Vertrag schließt die fiktive Abnahme aus oder verlangt ausdrücklich eine förmliche Abnahme.
  • Die Leistung ist nicht fertig, es fehlen also wesentliche Teile.
  • Die VOB/B ist nicht wirksam einbezogen, etwa gegenüber Verbrauchern ohne Aushändigung des Textes.

Fertigstellungsmitteilung, Fertigstellungsanzeige, Abnahmeverlangen

Die Begriffe werden oft verwechselt. Die Fertigstellungsmitteilung richtet sich an den Auftraggeber und betrifft den Bauvertrag. Die Fertigstellungsanzeige richtet sich an die Bauaufsichtsbehörde und folgt aus der Landesbauordnung, dafür gibt es die Vorlage Fertigstellungsanzeige. Mit dem Abnahmeverlangen fordern Sie aktiv zur Abnahme auf und setzen eine Frist, siehe Aufforderung zur Abnahme.

Drei Schreiben im Vergleich
SchreibenEmpfängerGrundlageWirkung
FertigstellungsmitteilungAuftraggeber§ 12 Abs. 5 Nr. 1 VOB/BAbnahme nach 12 Werktagen, wenn niemand Abnahme verlangt
AbnahmeverlangenAuftraggeber§ 12 Abs. 1 VOB/B, § 640 Abs. 2 BGBAbnahmepflicht binnen Frist, fiktive Abnahme bei Schweigen
FertigstellungsanzeigeBauaufsichtsbehördeLandesbauordnungöffentlich-rechtliche Anzeige, keine Abnahme

Was gilt als schriftliche Mitteilung über die Fertigstellung?

Die Mitteilung muss erkennen lassen, dass die Leistung fertig ist. Nach der Rechtsprechung kann auch die Übersendung der Schlussrechnung als Fertigstellungsmitteilung gelten. Darauf sollten Sie sich nicht verlassen: Ein eigenes Schreiben mit Datum, Leistungsumfang und Hinweis auf § 12 Abs. 5 VOB/B ist eindeutig und lässt sich im Streit belegen.

Typische Fehler bei der Fertigstellungsmitteilung

  • Fertigstellung melden, obwohl wesentliche Leistungen fehlen.
  • Zugang nicht belegen und später nicht wissen, ab wann die 12 Werktage laufen.
  • Samstage nicht mitzählen. Werktage sind Montag bis Samstag ohne Feiertage.
  • Übersehen, dass der Vertrag die fiktive Abnahme ausschließt.
  • Keine Dokumentation beilegen, obwohl der Vertrag sie zur Abnahme verlangt.

Rechenbeispiel: 12 Werktage nach Zugang

Geht die Fertigstellungsmitteilung am Montag, 2. November 2026, beim Auftraggeber ein, beginnt die Frist am Dienstag. Gezählt werden Montag bis Samstag, Sonn- und Feiertage nicht. Der zwölfte Werktag ist dann Montag, 16. November 2026 (Samstag, 7. und 14. November zählen mit). Verlangt bis dahin niemand die Abnahme und erklärt der Auftraggeber keinen Vorbehalt, gilt die Leistung mit Ablauf dieses Tages als abgenommen. Mit dem Arbeitstage-Rechner zählen Sie solche Fristen schnell nach.

💡 Am besten beides
Sicherer als die stille Fiktion ist eine echte Abnahme. Bitten Sie deshalb im selben Schreiben um einen Abnahmetermin. Das Muster enthält diesen Satz bereits.
✅
So hilft BauDock
Kommt es zur echten Abnahme, nehmen Sie sie in BauDock mit einer Abnahme-Vorlage auf: Punkte mit Foto, Vorbehalte und Mängel, als PDF zum Unterschreiben auf Papier. Die unterschriebene Fassung legen Sie beim Protokoll ab.
⚠️ Muster ohne Gewähr
Das Muster deckt den Regelfall des VOB-Vertrags ab. Bei abweichenden Vertragsklauseln lassen Sie das Schreiben im Einzelfall prüfen.
Fertigstellungsmitteilung kostenlos herunterladen
PDFPDF herunterladen · ausfüllbar · 26 KBWordWord herunterladen · zum Bearbeiten · 31 KB
Fragen & Antworten

Fragen zur Vorlage Fertigstellungsmitteilung

Was ist eine Fertigstellungsmitteilung?

Die schriftliche Mitteilung des Auftragnehmers an den Auftraggeber, dass seine Leistung fertig ist. Beim VOB-Vertrag gilt die Leistung 12 Werktage danach als abgenommen, wenn keine Abnahme verlangt wird (§ 12 Abs. 5 Nr. 1 VOB/B).

Zählen Samstage bei den 12 Werktagen mit?

Ja. Werktage sind alle Tage außer Sonn- und gesetzlichen Feiertagen. Die Frist beginnt mit dem Tag nach Zugang der Mitteilung.

Gilt die fiktive Abnahme nach § 12 Abs. 5 VOB/B auch beim BGB-Vertrag?

Nein. Beim BGB-Vertrag gibt es stattdessen die fiktive Abnahme nach § 640 Abs. 2 BGB, die eine Aufforderung mit Fristsetzung voraussetzt.

Kann die Schlussrechnung die Fertigstellungsmitteilung ersetzen?

Die Rechtsprechung lässt das teilweise gelten. Ein eigenes Schreiben ist eindeutiger und vermeidet Streit über den Fristbeginn.

Was muss der Auftraggeber nach der Fertigstellungsmitteilung tun?

Er kann die Abnahme verlangen oder innerhalb der 12 Werktage Vorbehalte wegen bekannter Mängel und einer Vertragsstrafe erklären. Tut er nichts, gilt die Leistung als abgenommen.
