Fertigstellungsanzeige Formular – kostenlos als PDF und Word herunterladen

Dieses Fertigstellungsanzeige Formular ist ein Schreiben an die Bauaufsichtsbehörde, mit dem Bauherren die Fertigstellung des Rohbaus oder die abschließende Fertigstellung eines Bauvorhabens und die beabsichtigte Aufnahme der Nutzung anzeigen. Es enthält eine Checkliste der Nachweise, die viele Länder dazu verlangen. Form und Fristen regelt die Landesbauordnung – gibt Ihre Behörde einen Vordruck vor, verwenden Sie diesen.

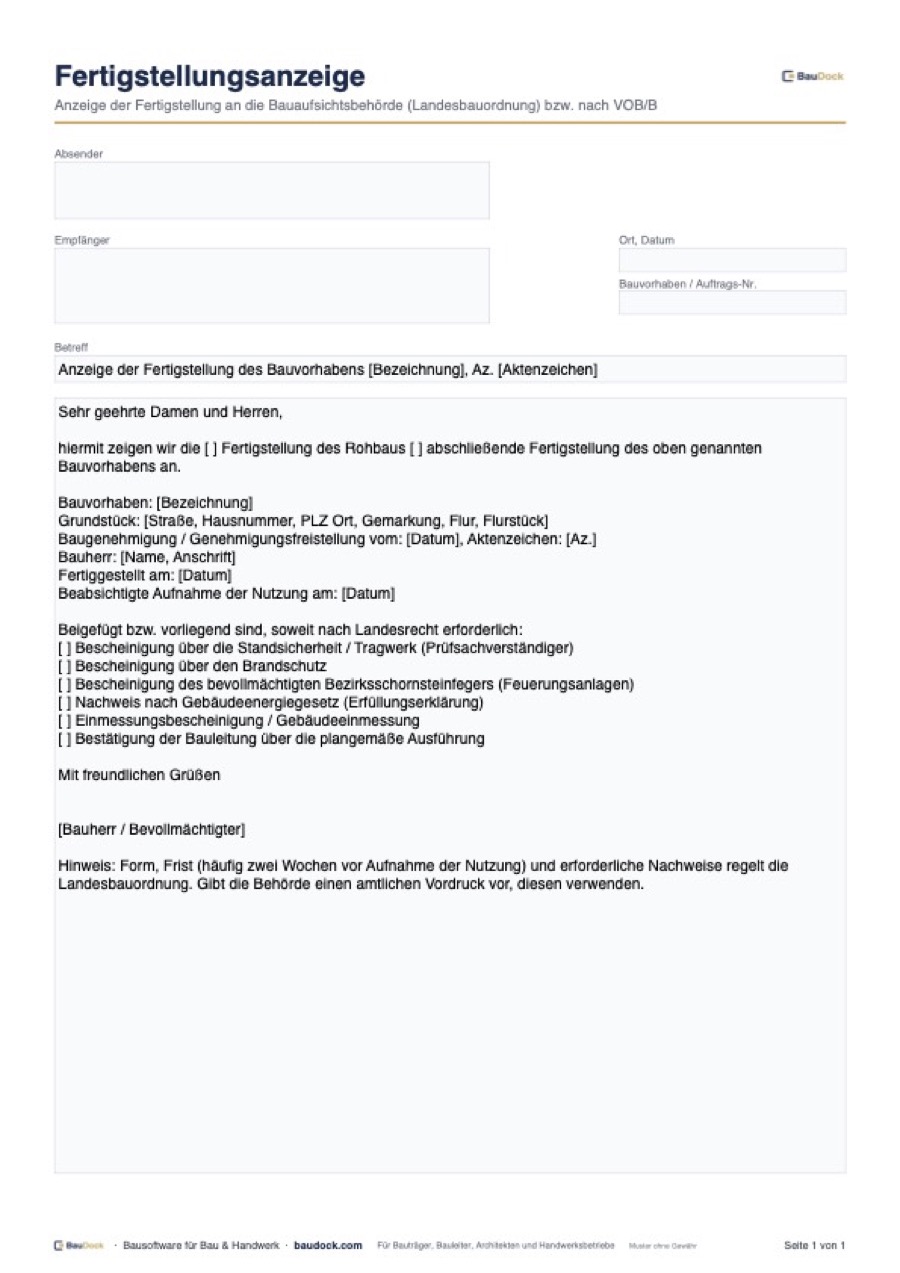

Vorschau: Fertigstellungsanzeige Formular – kostenlos als PDF und Word herunterladen
Das steht in der Vorlage
  • Briefkopf mit Absender, Bauaufsichtsbehörde, Ort / Datum, Betreff mit Bauvorhaben und Aktenzeichen
  • Auswahl: Fertigstellung des Rohbaus oder abschließende Fertigstellung
  • Angaben: Bauvorhaben, Grundstück mit Gemarkung, Flur, Flurstück, Baugenehmigung / Genehmigungsfreistellung mit Datum und Aktenzeichen, Bauherr
  • Datum der Fertigstellung und beabsichtigte Aufnahme der Nutzung
  • Checkliste der Nachweise: Standsicherheit, Brandschutz, Bezirksschornsteinfeger, Gebäudeenergiegesetz, Gebäudeeinmessung, Bestätigung der Bauleitung
  • Unterschrift Bauherr / Bevollmächtigter und Hinweis auf Landesrecht
Das nimmt sie Ihnen ab
  • Word-Datei zum Anpassen an Ihre Landesbauordnung
  • PDF mit ausfüllbaren Adressfeldern und änderbarem Text

So füllen Sie die Vorlage aus

  1. 1
    Vordruck und Frist klären
    Auf der Seite Ihrer Bauaufsicht nachsehen, ob ein amtlicher Vordruck existiert und welche Frist gilt. Häufig sind es zwei Wochen vor Nutzungsbeginn.
  2. 2
    Art der Anzeige wählen
    Rohbaufertigstellung oder abschließende Fertigstellung ankreuzen.
  3. 3
    Daten aus der Baugenehmigung übernehmen
    Aktenzeichen, Datum der Genehmigung und Grundstücksangaben exakt übernehmen.
  4. 4
    Nachweise zusammenstellen
    Die verlangten Bescheinigungen anfordern und ankreuzen, was beiliegt.
  5. 5
    Rechtzeitig einreichen
    Anzeige unterschreiben und mit Nachweisen fristgerecht absenden, Zugang dokumentieren.

Was ist eine Fertigstellungsanzeige?

Mit der Fertigstellungsanzeige (auch Baufertigstellungsanzeige) teilt der Bauherr der Bauaufsichtsbehörde mit, dass ein Bauvorhaben ganz oder in einem Abschnitt fertiggestellt ist. Die Behörde kann daraufhin eine Bauzustandsbesichtigung durchführen. Erst nach ordnungsgemäßer Anzeige und Ablauf der Frist darf das Gebäude in der Regel genutzt werden. Mehr im Lexikon unter Fertigstellungsanzeige.

Fertigstellungsanzeige beim Bauamt: Rechtsgrundlage

Die Pflicht ergibt sich aus der Landesbauordnung. Vorbild ist die Musterbauordnung: Danach hat der Bauherr die beabsichtigte Aufnahme der Nutzung einer nicht verfahrensfreien baulichen Anlage mindestens zwei Wochen vorher der Bauaufsichtsbehörde anzuzeigen (§ 82 Abs. 2 MBO). Die Länder haben das teils wörtlich übernommen, teils ergänzt: Manche verlangen zusätzlich eine Anzeige der Rohbaufertigstellung, andere bestimmte Bescheinigungen von Prüfingenieuren, Schornsteinfegern oder der Bauleitung.

⚠️ Landesrecht entscheidet
Form, Frist, Vordruck und notwendige Nachweise sind in jedem Bundesland anders geregelt. Prüfen Sie Ihre Landesbauordnung, die Bauvorlagenverordnung und die Nebenbestimmungen Ihrer Baugenehmigung. Wo ein amtlicher Vordruck vorgeschrieben ist, ersetzt dieses Muster ihn nicht.

Typische Nachweise zur Fertigstellung

NachweisVon wemWann häufig verlangt
Bescheinigung StandsicherheitPrüfingenieur / Prüfsachverständigerwenn die Statik bauaufsichtlich geprüft wurde
Bescheinigung BrandschutzPrüfsachverständiger oder Fachplanerbei Sonderbauten und höheren Gebäudeklassen
Bescheinigung Feuerungsanlagenbevollmächtigter Bezirksschornsteinfegerbei Feuerstätten und Abgasanlagen
Erfüllungserklärung GEGBauherr bzw. Aussteller nach Landesrechtbei zu errichtenden Gebäuden nach Gebäudeenergiegesetz
GebäudeeinmessungVermessungsstellenach Landesvermessungsrecht
Bestätigung der BauleitungBauleiter, ggf. Fachbauleiterplangemäße Ausführung

Fertigstellungsanzeige nach VOB/B: nicht verwechseln

Im Bauvertragsrecht gibt es eine zweite „Fertigstellungsmitteilung“: Teilt der Auftragnehmer beim VOB-Vertrag die Fertigstellung schriftlich mit und verlangt niemand eine Abnahme, gilt die Leistung nach Ablauf von 12 Werktagen als abgenommen (§ 12 Abs. 5 Nr. 1 VOB/B). Diese Mitteilung richtet sich an den Auftraggeber, nicht an die Behörde. Das Word-Muster lässt sich dafür anpassen; den Ablauf erklärt das Lexikon unter fiktive Abnahme.

Typische Fehler bei der Fertigstellungsanzeige

  • Anzeige zu spät, Einzug vor Ablauf der Frist – das kann eine Ordnungswidrigkeit sein.
  • Nachweise fehlen, die Behörde fordert nach, der Nutzungsbeginn verschiebt sich.
  • Aktenzeichen oder Grundstücksangaben weichen von der Baugenehmigung ab.
  • Rohbauanzeige vergessen, obwohl das Land sie verlangt.
  • Bauträger zeigt für den Bauherrn an, ohne Vollmacht beizufügen.

Die Bestätigung der Fachbauleitung erhalten Sie leichter, wenn deren Übernahme zu Beginn sauber erklärt wurde: Fachbauleitererklärung Vorlage. Zum Gesamtablauf siehe Bauantrag: Ablauf.

Baufertigstellungsanzeige: der Ablauf

SchrittWannHinweis
Baubeginnsanzeige mit Benennung der Bauleitungvor BaubeginnFrist und Form nach Landesrecht
Anzeige der Rohbaufertigstellungnach Fertigstellung des Rohbaus, soweit das Land sie verlangtermöglicht die Prüfung tragender Bauteile vor dem Ausbau
Nachweise anforderneinige Wochen vor FertigstellungSchornsteinfeger und Prüfingenieure brauchen Vorlauf
Anzeige der abschließenden Fertigstellungnach MBO mindestens 2 Wochen vor Nutzungsbeginnmit den erforderlichen Bescheinigungen
Bauzustandsbesichtigungnach Ermessen der Behördenicht in jedem Fall
Aufnahme der Nutzungnach Ablauf der Fristbei Bauträgerobjekten danach Übergabe an die Käufer

Planen Sie die Anzeige im Terminplan ein, damit der Übergabetermin an Käufer oder Mieter nicht an fehlenden Bescheinigungen scheitert. Die Übergabe selbst dokumentieren Sie mit der Checkliste Wohnungsübergabe.

🏠
So hilft BauDock
Für Bauträger: Legen Sie Nachweise und Unterlagen, die Käufer zur Übergabe erhalten, in BauDock je Einheit in der Wohnungsmappe ab. Zum Übergabetermin liegt dann alles vollständig bereit, und Käufer finden es auch Jahre später noch an einem Ort.

Fertigstellungsanzeige als PDF oder digital

Viele Bauaufsichtsbehörden nehmen Anzeigen inzwischen über ein Online-Portal oder per E-Mail entgegen, einige verlangen weiterhin die Schriftform mit Unterschrift. Klären Sie den Übermittlungsweg vorab. Das ausfüllbare PDF können Sie ausdrucken und unterschreiben oder als Anlage im Portal hochladen, sofern die Behörde kein eigenes Formular vorgibt.

Fertigstellungsanzeige kostenlos herunterladen
PDFPDF herunterladen · ausfüllbar · 26 KBWordWord herunterladen · zum Bearbeiten · 31 KB
Fragen & Antworten

Fragen zur Vorlage Fertigstellungsanzeige

Wann muss die Fertigstellungsanzeige beim Bauamt eingehen?

Nach der Musterbauordnung mindestens zwei Wochen vor der beabsichtigten Aufnahme der Nutzung. Die genaue Frist regelt Ihre Landesbauordnung.

Gibt es ein amtliches Formular für die Fertigstellungsanzeige?

In vielen Bundesländern ja, oft als Teil der landesweiten Bauvordrucke. Ist ein Vordruck vorgeschrieben, müssen Sie ihn verwenden. Dieses Muster hilft dort, wo keiner vorgegeben ist.

Wer reicht die Fertigstellungsanzeige ein?

Der Bauherr oder ein von ihm Bevollmächtigter, zum Beispiel der Architekt oder Bauträger mit Vollmacht.

Was passiert ohne Fertigstellungsanzeige?

Die Nutzung ohne vorherige Anzeige kann als Ordnungswidrigkeit mit Bußgeld geahndet werden. Außerdem kann die Behörde die Nutzung untersagen, bis die Voraussetzungen vorliegen.

Welche Unterlagen gehören zur Fertigstellungsanzeige?

Das hängt vom Land und vom Vorhaben ab. Häufig sind Bescheinigungen zu Standsicherheit, Brandschutz, Feuerungsanlagen, Gebäudeenergiegesetz und Einmessung sowie eine Bestätigung der Bauleitung.
