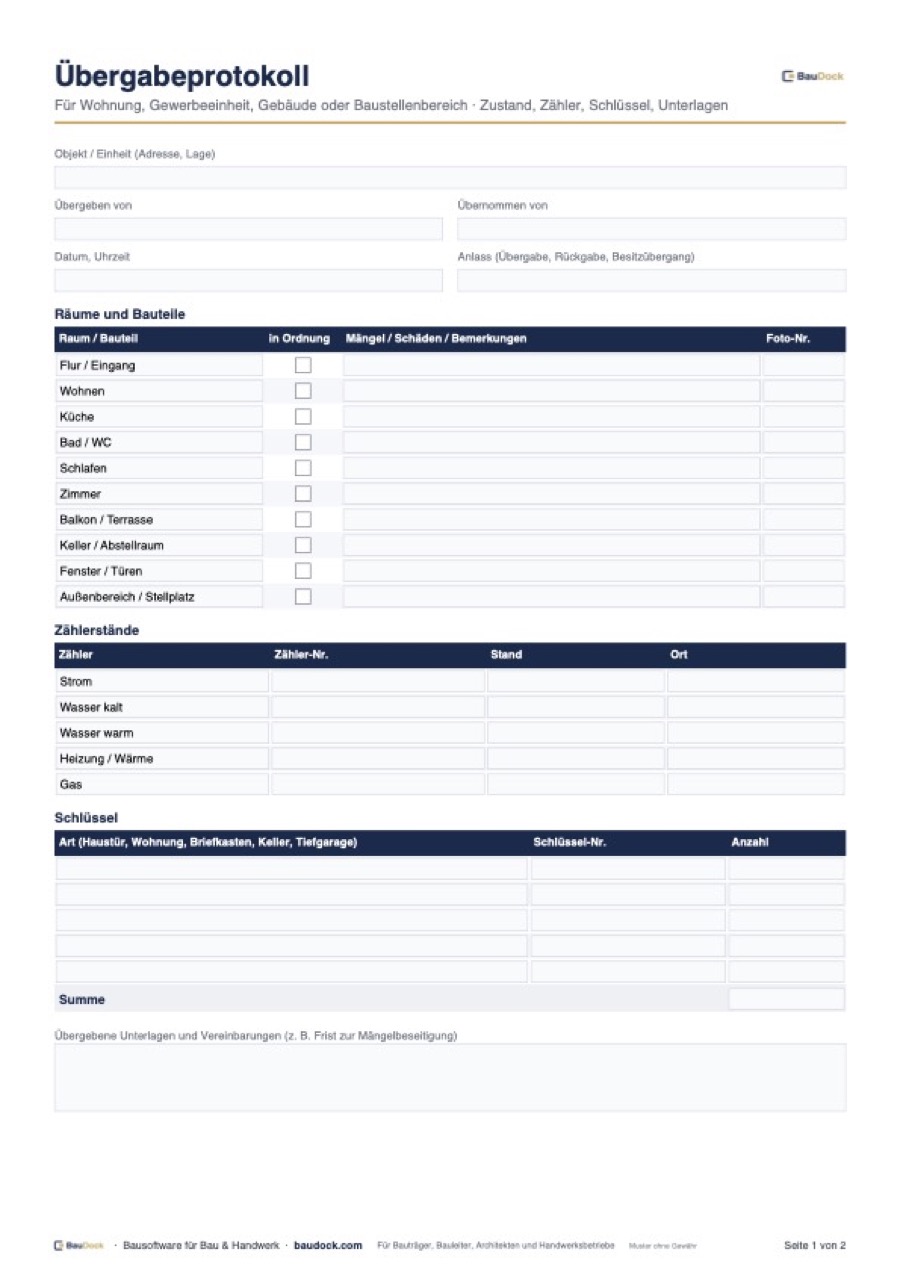

Wofür braucht man ein Übergabeprotokoll?
Ein Übergabeprotokoll dokumentiert den Zustand eines Objekts zu einem Stichtag und den Übergang des Besitzes. Es schützt beide Seiten: Wer übernimmt, kann später nachweisen, dass ein Schaden schon vorhanden war; wer übergibt, kann belegen, dass die Einheit in Ordnung war. Eine gesetzliche Pflicht zum Protokoll gibt es nicht, als Beweismittel ist es aber kaum zu ersetzen.
Einsatzbereiche: Wohnung, Gewerbe, Gegenstände
| Anlass | Worauf achten | Hinweis |
|---|---|---|
| Übergabeprotokoll Wohnung (Mietbeginn, Auszug) | Schäden, Schönheitsreparaturen, Zähler, Schlüssel | Ersatzansprüche des Vermieters wegen Veränderungen der Mietsache verjähren in 6 Monaten ab Rückgabe (§ 548 BGB) |
| Übergabeprotokoll Gewerbe | Ausbauzustand, Einbauten des Mieters, technische Anlagen, Brandschutz | Rückbaupflichten aus dem Mietvertrag vorher klären |
| Übergabe Neubauwohnung an Käufer | Mängel, Sonderwünsche, Unterlagen | Dafür gibt es die gesonderte Checkliste Wohnungsübergabe |
| Baustellenbereich an Folgegewerk | Zustand der Vorleistung, Schutzmaßnahmen | Schäden späteren Gewerken eindeutig zuordnen |
| Übergabeprotokoll Gegenstände | Geräte, Werkzeug, Schlüssel, Fahrzeuge mit Zustand und Seriennummer | Tabelle „Räume und Bauteile“ einfach umbenennen |
Was gehört in ein Übergabeprotokoll?
- Genaue Bezeichnung des Objekts mit Adresse und Lage.
- Namen der Beteiligten, Datum und Uhrzeit, Anlass der Übergabe.
- Zustand jedes Raums oder Gegenstands; Mängel konkret mit Ort und Größe beschreiben.
- Zählerstände mit Zählernummer.
- Anzahl und Art der Schlüssel, bei vielen Schlüsseln und Schließanlagen in einem eigenen Schlüsselübergabeprotokoll.
- Übergebene Unterlagen und getroffene Vereinbarungen.
- Unterschriften beider Seiten.
Mängel richtig beschreiben
Statt „Wand beschädigt“ besser: „Wohnzimmer, Wand zum Flur, 1,20 m vom Fenster, Kratzer ca. 15 cm, Foto 4“. Je genauer der Eintrag, desto weniger Streit entsteht später. Fotos mit Nummer und Datum gehören als Anlage zum Protokoll.
Übergabe und Abnahme: nicht verwechseln
Bei Bau- und Werkleistungen ist die Übergabe nicht automatisch eine Abnahme im Rechtssinn. Die Abnahme nach § 640 BGB oder § 12 VOB/B ist die Erklärung, dass die Leistung im Wesentlichen vertragsgerecht ist, mit Folgen für Gewährleistung, Gefahrübergang und Fälligkeit. Soll beides zusammenfallen, nutzen Sie für die Abnahme das Abnahmeprotokoll und halten Sie Vorbehalte für bekannte Mängel ausdrücklich fest.
Übergabeprotokoll Wohnung: Einzug und Auszug
Bei Mietwohnungen wird das Protokoll zweimal gebraucht: beim Einzug, um den Ausgangszustand festzuhalten, und beim Auszug, um Veränderungen zu erkennen. Verwenden Sie für beide Termine dieselbe Raumliste, dann lassen sich die Protokolle direkt vergleichen. Normale Abnutzung durch vertragsgemäßen Gebrauch muss der Mieter nicht ersetzen (§ 538 BGB). Was darüber hinausgeht, sollte im Auszugsprotokoll genau beschrieben und fotografiert werden.
Übergabeprotokoll Gewerbe: zusätzliche Punkte
- Mietereinbauten und ob sie bleiben oder zurückgebaut werden.
- Technische Anlagen wie Lüftung, Kälte, Sicherheitstechnik mit Wartungsnachweisen.
- Brandschutzeinrichtungen, Feuerlöscher, Fluchtwegpläne.
- Werbeanlagen, Schilder und deren Rückbau.
Fotos und Protokoll zusammen ergeben eine belastbare Beweissicherung.
Übergabe zwischen Gewerken auf der Baustelle
Auch zwischen Firmen auf der Baustelle lohnt ein kurzes Übergabeprotokoll, etwa wenn der Estrichleger die Flächen an den Bodenleger übergibt. Es klärt, in welchem Zustand die Vorleistung übernommen wurde, und verhindert Streit darüber, wer spätere Schäden verursacht hat.
Typische Fehler beim Übergabeprotokoll
- Übergabe bei schlechtem Licht oder in möblierten Räumen, Mängel werden übersehen.
- Zählerstände ohne Zählernummer, die Zuordnung ist später unklar.
- Schlüssel nur als Summe statt nach Art aufgeführt.
- Mündliche Zusagen zur Mängelbeseitigung nicht ins Protokoll aufgenommen.
- Nur eine Seite hat ein unterschriebenes Exemplar.
