Revisionsunterlagen sind die Dokumentation des tatsächlich gebauten Zustands, die ausführende Firmen und Planer bei Fertigstellung übergeben: Bestandspläne, Bedienungs- und Wartungsanleitungen, Prüfprotokolle, Nachweise und Herstellererklärungen. Ohne sie lässt sich ein Gebäude weder sicher betreiben noch warten oder später umbauen. Dieser Artikel erklärt, was zu den Revisionsunterlagen gehört, woraus sich die Pflicht zur Übergabe ergibt, wie Bauleitung und Bauträger sie einsammeln und enthält eine Checkliste für die Übergabe.

Das Wichtigste in Kürze
  • Revisionsunterlagen dokumentieren den gebauten Zustand: Bestandspläne, Anleitungen, Prüfprotokolle, Nachweise, Produktdaten.
  • Die Pflicht ergibt sich aus dem Bauvertrag, aus den ATV der VOB/C für viele Gewerke und bei Verbrauchern aus § 650n BGB.
  • Für Planer ist die systematische Zusammenstellung der Dokumentation Grundleistung der Leistungsphase 8 nach HOAI.
  • Die Unterlage für spätere Arbeiten nach Baustellenverordnung gehört ebenfalls in die Übergabe.
  • Fordern Sie Revisionsunterlagen früh und gewerkeweise an – nicht erst bei der Schlussrechnung.

Was sind Revisionsunterlagen?

Der Begriff kommt aus der Haustechnik: „Revision“ meint Prüfung und Wartung. Revisionsunterlagen sollen Betreibern, Hausverwaltung und Wartungsfirmen zeigen, was wo eingebaut wurde und wie es zu bedienen, zu prüfen und instand zu halten ist. Im weiteren Sinn umfasst der Begriff die gesamte Übergabedokumentation eines Bauwerks, auch Bauteile ohne Technik wie Abdichtungen, Fenster oder Bodenbeläge.

Was gehört zu den Revisionsunterlagen?

Bestandteile der Übergabedokumentation
UnterlageInhaltTypisch von
Bestandspläne (Revisionspläne)Tatsächliche Lage von Leitungen, Bauteilen, Durchbrüchen, Abweichungen von der AusführungsplanungAusführende Firma, Fachplaner
Bedienungs- und WartungsanleitungenBetrieb, Wartungsintervalle, ErsatzteileHersteller über ausführende Firma
Prüf- und MessprotokolleDruckprüfung, Spülprotokoll, Erstprüfung Elektro, Inbetriebnahme, EinregulierungAusführende Firma
FachunternehmererklärungenBestätigung der regelgerechten Ausführung, etwa Abdichtung, Brandschutz, LüftungAusführende Firma
ProduktnachweiseLeistungserklärungen, Zulassungen, Datenblätter, Brandschutz-KlassifizierungenHersteller, Händler
Abnahmen durch SachverständigePrüfberichte, z. B. Brandmeldeanlage, Aufzug, sicherheitstechnische Anlagen nach LandesrechtPrüfsachverständige
Energie und NachweiseEnergieausweis, Erfüllungserklärung, LuftdichtheitsmessungEnergieberater, Fachplaner
GewährleistungslisteFirmen, Gewerke, Abnahmedaten, Verjährungsfristen, AnsprechpartnerBauleitung, Objektüberwachung
Unterlage für spätere ArbeitenSicherheitsrelevante Hinweise für Wartung und UmbauSiGeKo

Woraus ergibt sich die Pflicht?

Bauvertrag und VOB/C

Die wichtigste Grundlage ist der Bauvertrag. Gute Leistungsverzeichnisse beschreiben die geschuldete Dokumentation genau, mit Format (PDF, DWG, Papier), Anzahl und Termin. Viele Allgemeine Technische Vertragsbedingungen der VOB/C, besonders für die Gewerke der technischen Gebäudeausrüstung, sehen die Übergabe von Unterlagen wie Bestandsplänen, Bedienungs- und Wartungsanleitungen und Prüfprotokollen als Teil der Leistung vor. Wie Sie solche Anforderungen im Leistungsverzeichnis formulieren, entscheidet darüber, ob Sie die Unterlagen später einfordern können.

Verbraucherbauvertrag und Bauträgervertrag

Beim Verbraucherbauvertrag muss der Unternehmer nach § 650n BGB rechtzeitig vor Beginn und spätestens mit der Fertigstellung die Planungsunterlagen erstellen und herausgeben, die der Verbraucher benötigt, um gegenüber Behörden nachzuweisen, dass die Leistung den öffentlich-rechtlichen Vorschriften entspricht. Entsprechendes gilt, wenn ein Dritter, etwa eine finanzierende Bank, Nachweise verlangt. Die Regel gilt auch für den Bauträgervertrag. Bauträger sollten deshalb die Unterlagen ihrer Nachunternehmer vollständig einsammeln, bevor sie Wohnungen und Gemeinschaftseigentum übergeben.

Planer: HOAI Leistungsphase 8

Für Architekten und Fachplaner nennt die HOAI in Leistungsphase 8 als Grundleistungen unter anderem die Übergabe des Objekts, das Auflisten der Verjährungsfristen für Mängelansprüche und die systematische Zusammenstellung der Dokumentation, zeichnerischen Darstellungen und rechnerischen Ergebnisse des Objekts. Die Objektüberwachung sammelt also die Unterlagen der Firmen, prüft sie auf Vollständigkeit und übergibt sie geordnet. Mehr im Artikel Objektüberwachung in Leistungsphase 8.

Baustellenverordnung

Wird ein Sicherheits- und Gesundheitsschutzkoordinator benötigt, muss er nach § 3 Abs. 2 Nr. 3 BaustellV eine Unterlage mit den erforderlichen Angaben zu Sicherheit und Gesundheitsschutz für spätere Arbeiten an der baulichen Anlage zusammenstellen. Sie gehört zur Übergabe an den Bauherrn. Mehr dazu im Artikel SiGeKo und Baustellenverordnung.

Revisionsunterlagen einsammeln: Ablauf

  1. Im Vertrag festlegen: welche Unterlagen, welches Format, bis wann, Folgen bei Fehlen.
  2. Liste je Gewerk zu Projektbeginn anlegen und den Firmen mitteilen.
  3. Laufend sammeln: Prüfprotokolle und Produktnachweise schon bei Einbau anfordern.
  4. Vor der Abnahme prüfen: Fehlende Unterlagen im Abnahmeprotokoll als offenen Punkt aufnehmen.
  5. Gliedern und übergeben: nach Gewerken oder Kostengruppen, digital und bei Bedarf auf Papier.
  6. Übergabe quittieren lassen, mit Inhaltsverzeichnis.
💡 Fehlende Unterlagen absichern
Vereinbaren Sie im Bauvertrag, dass die vollständige Dokumentation Voraussetzung für die Abnahme oder für die Schlussrechnung ist, oder sehen Sie einen angemessenen Einbehalt bis zur Übergabe vor. Ohne vertragliche Regel ist der Druck nach der Abnahme gering.

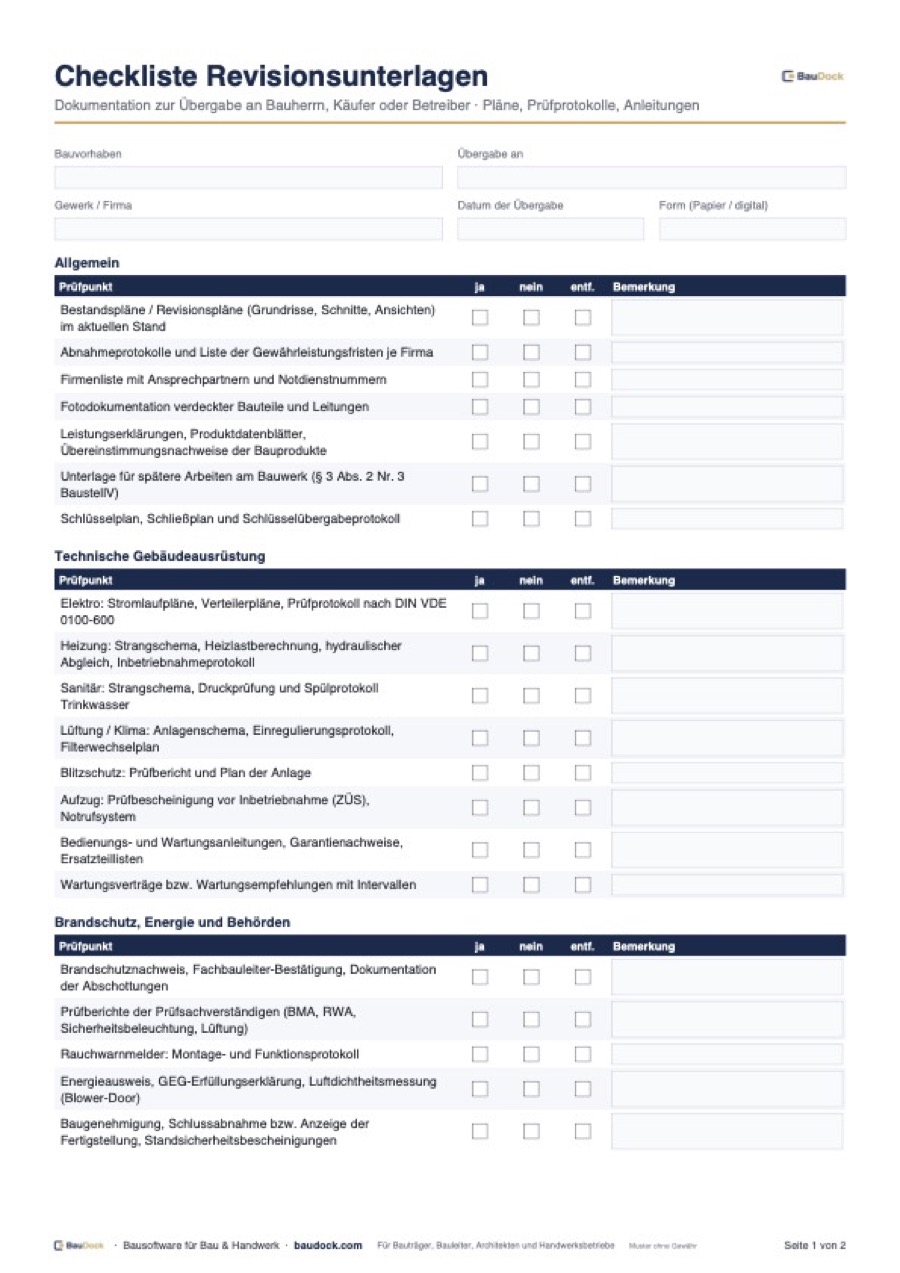

Die Checkliste Revisionsunterlagen listet die üblichen Unterlagen je Gewerk mit Feldern für Status und Datum. Für die Übergabe an Käufer eignet sich zusätzlich die Wohnungsübergabe-Checkliste.

Für die Bauleitung lohnt sich eine einfache Statusliste je Firma: angefordert, eingegangen, geprüft, vollständig. Wer die Liste in jeder Baubesprechung kurz durchgeht, erkennt fehlende Unterlagen Wochen vor der Abnahme und nicht erst danach. Gleichzeitig wird den Firmen klar, dass die Dokumentation zur Leistung gehört.

Gliederung der Dokumentation

Bewährt hat sich eine Gliederung nach Gewerken oder nach den Kostengruppen der DIN 276: 300 für die Baukonstruktion, 400 für die technischen Anlagen mit Untergruppen für Abwasser, Wasser, Wärme, Lüftung, Elektro. Ein Inhaltsverzeichnis mit Status je Unterlage zeigt sofort, was fehlt. Digitale Ablagen sollten die gleiche Struktur haben, damit Hausverwaltung und Wartungsfirmen schnell finden, was sie suchen. Bestandspläne legen Sie in der Planverwaltung von BauDock als neue Version des jeweiligen Ausführungsplans ab: Wer den Plan hatte, sieht den Bestand, und der frühere Stand bleibt im Verlauf nachvollziehbar.

BauDock · Pläne · nach Projekt & Leistungsphase
Planliste in BauDock nach Projekt und Leistungsphase mit Index, Version und Stand – Grundlage für Bestandspläne
Bestandspläne erscheinen als neue Version des Plans; Index, Version und Stand zeigen, welcher Plan den gebauten Zustand wiedergibt.

Revisionsunterlagen je Gewerk: Beispiele

GewerkTypische Unterlagen
Heizung und SanitärBestandspläne, Druckprüf- und Spülprotokolle, hydraulischer Abgleich, Inbetriebnahmeprotokolle, Wartungsanleitungen
LüftungBestandspläne, Einregulierungsprotokoll, Filterangaben, Brandschutzklappen mit Prüfnachweis
ElektroStromlaufpläne, Verteilerpläne, Prüfprotokolle der Erstprüfung, Leitungsführung
Abdichtung und DachFachunternehmererklärung, Produktdaten, Fotodokumentation verdeckter Bereiche
Fenster und TürenProduktnachweise, Wartungshinweise, Nachweise zu Brand- und Schallschutz
AufzugKonformitätserklärung, Prüfbuch, Wartungsvertrag

Für verdeckte Bauteile ist die Fotodokumentation oft der einzige Nachweis, was eingebaut wurde. Fotos mit Datum und Ort, etwa von Leitungsführungen vor dem Verputzen, gehören deshalb ebenfalls zur Übergabedokumentation; Hinweise dazu gibt der Artikel Fotodokumentation Baustelle.

Digitale Übergabe der Dokumentation

Immer mehr Bauherren und Hausverwaltungen verlangen die Revisionsunterlagen digital: Pläne als PDF und im CAD-Format, Anleitungen und Protokolle als durchsuchbare PDF-Dateien, gegliedert in Ordnern mit einheitlichen Dateinamen. Das spart Platz und erleichtert die Suche bei Wartung und Umbau. Legen Sie im Vertrag fest, welche Formate, welche Ordnerstruktur und welche Benennung gelten, und ob zusätzlich ein Papierexemplar übergeben wird.

Bei Wohnungseigentumsanlagen erhält die Verwaltung die Unterlagen zum Gemeinschaftseigentum, die einzelnen Käufer die Unterlagen zu ihrer Wohnung, etwa Bedienungsanleitungen für Fußbodenheizung, Lüftung und Sprechanlage. Eine klare Trennung vermeidet, dass Käufer Unterlagen suchen, die bei der Verwaltung liegen, und umgekehrt.

🏠
So hilft BauDock
Für die Unterlagen zum Sondereigentum gibt es in BauDock die digitale Wohnungsmappe: Je Einheit legen Sie Grundriss, Ausstattung, Energieausweis, Bedienungsanleitungen und weitere Übergabeunterlagen ab, in Ihrem Erscheinungsbild. Käufer erhalten per Einladung einen eigenen Zugang und finden die Unterlagen ihrer Wohnung auch Jahre später noch an einem Ort — statt im Ordner, der beim Umzug verloren geht.
BauDock · Wohnungsmappe · Ansicht des Käufers
Digitale Wohnungsmappe in BauDock aus Sicht des Käufers mit Dokumenten, Übergabetermin, Baufortschritt und Ansprechpartnern
In der Wohnungsmappe findet der Käufer die Übergabeunterlagen seiner Wohnung neben Terminen und Ansprechpartnern.

Typische Fehler bei Revisionsunterlagen

  • Nicht im Vertrag geregelt: Die Firma sieht die Dokumentation als Zusatzleistung.
  • Ausführungspläne statt Bestandspläne: Änderungen auf der Baustelle sind nicht eingetragen.
  • Unterlagen erst nach der Schlussrechnung angefordert: Firmen haben kein Interesse mehr.
  • Lose Sammlung ohne Inhaltsverzeichnis: Niemand weiß, was vollständig ist.
  • Verjährungsfristen nicht aufgelistet: Gewährleistungsansprüche werden verpasst.
  • Nur auf Papier: Ordner gehen verloren, Suchen dauert.
ℹ️ Keine Rechtsberatung
Dieser Beitrag gibt einen allgemeinen Überblick und ersetzt keine Rechtsberatung. Welche Unterlagen geschuldet sind, ergibt sich vor allem aus Ihrem Vertrag.
BauDock für Ihre Rolle
🏢 Software für Bauträger →🦺 Software für Bauleiter →📐 Software für Architekten →🔨 Software für Handwerker →
Quellen
Fragen & Antworten

Häufige Fragen

Was sind Revisionsunterlagen?

Die Dokumentation des tatsächlich gebauten Zustands, die bei Fertigstellung übergeben wird: Bestandspläne, Bedienungs- und Wartungsanleitungen, Prüfprotokolle, Fachunternehmererklärungen und Produktnachweise.

Wer muss Revisionsunterlagen erstellen?

Die ausführenden Firmen für ihr Gewerk, soweit Vertrag oder VOB/C das vorsehen. Die Objektüberwachung stellt sie zusammen und übergibt sie dem Bauherrn.

Wann müssen Revisionsunterlagen übergeben werden?

Wann, regelt der Vertrag; üblich ist spätestens zur Abnahme. Beim Verbraucherbauvertrag verlangt § 650n BGB die Herausgabe der Nachweisunterlagen spätestens mit Fertigstellung.

Was ist der Unterschied zwischen Revisionsplan und Ausführungsplan?

Der Ausführungsplan zeigt die geplante Ausführung. Der Revisions- oder Bestandsplan zeigt, was tatsächlich gebaut wurde, einschließlich aller Änderungen auf der Baustelle.

Darf der Auftraggeber bei fehlenden Revisionsunterlagen Geld einbehalten?

Wenn die Unterlagen geschuldet sind, ist die Leistung unvollständig. Ob und in welcher Höhe ein Einbehalt zulässig ist, hängt vom Vertrag und vom Einzelfall ab.
