Die digitale Bauakte bündelt alle Unterlagen eines Bauvorhabens an einem Ort: Verträge, Genehmigungen, Pläne, Protokolle, Bautagebuch, Abnahmen und Nachweise. Sie hilft während der Bauzeit, weil jeder Beteiligte den aktuellen Stand findet, und danach, weil Gewährleistungsfälle, Rückfragen von Käufern oder Prüfungen ohne Suche beantwortet werden können. Dieser Artikel zeigt, welcher Inhalt in eine Bauakte gehört, wie Sie sie sinnvoll gliedern, welche Aufbewahrungsfristen zu beachten sind und wie die Übergabe an Käufer oder Verwalter gelingt.
- Eine Bauakte enthält alles, was ein Bauvorhaben rechtlich, technisch und kaufmännisch belegt – von der Baugenehmigung bis zum Abnahmeprotokoll.
- Eine einheitliche Ordnerstruktur für alle Projekte spart Suchzeit und macht Vertretungen möglich.
- Mängelansprüche bei Bauwerken verjähren nach BGB in der Regel fünf Jahre nach der Abnahme; die Bauakte sollte mindestens so lange vollständig verfügbar sein.
- Steuerlich gelten eigene Fristen: Buchungsbelege 8 Jahre, Bücher und Jahresabschlüsse 10 Jahre, Geschäftsbriefe 6 Jahre (§ 147 AO).
- Zugriffsrechte gehören zur Struktur: Nicht jeder Beteiligte darf alles sehen – und Käufer erhalten nur die Unterlagen zu ihrer Einheit.
Was ist eine digitale Bauakte?
Der Begriff „Bauakte“ wird unterschiedlich verwendet. Die Bauaufsichtsbehörde führt zu jedem genehmigten Vorhaben eine eigene Akte mit Bauantrag und Genehmigung. In diesem Artikel geht es um die Projektakte der Baubeteiligten: die geordnete Sammlung aller Unterlagen, die Bauträger, Bauleitung und Planer zu einem Bauvorhaben führen. Digital heißt dabei nicht nur „eingescannt“, sondern strukturiert abgelegt, durchsuchbar, mit klaren Zugriffsrechten und einem nachvollziehbaren Stand. In größeren Projekten spricht man auch von einem gemeinsamen Projektraum, im Planungsumfeld von einer Common Data Environment.
Eine gute digitale Baudokumentation beantwortet jederzeit drei Fragen: Was wurde vereinbart? Was wurde gebaut? Und wer hat wann was festgestellt, freigegeben oder abgenommen?
Bauakte Inhalt: Was gehört hinein?
| Bereich | Typische Unterlagen | Wofür später wichtig |
|---|---|---|
| Grundstück und Recht | Grundbuchauszug, Kaufvertrag Grundstück, Baulasten, Teilungserklärung | Eigentum, Rechte Dritter, Aufteilung |
| Genehmigung | Bauantrag, Bauvorlagen, Baugenehmigung mit Auflagen, Prüfberichte, Baubeginnsanzeige | Nachweis der Rechtmäßigkeit, Auflagenerfüllung |
| Verträge | Planerverträge, Bauverträge, Nachträge, Bürgschaften, Käuferverträge | Leistungsumfang, Vergütung, Sicherheiten |
| Pläne | Entwurfs-, Genehmigungs-, Ausführungs- und Revisionspläne mit Versionen | Was gilt, was wurde gebaut |
| Ausführung | Bautagebuch, Baustellenberichte, Fotodokumentation, Bauzeitenplan | Bauablauf, Behinderungen, verdeckte Bauteile |
| Kommunikation | Besprechungsprotokolle, Anordnungen, Bedenken- und Behinderungsanzeigen | Nachträge, Bauzeit, Verantwortung |
| Qualität | Mängellisten, Mängelanzeigen, Nachkontrollen, Prüfprotokolle | Gewährleistung, Nachweis der Beseitigung |
| Abnahme | Abnahmeprotokolle je Gewerk und Einheit, Restmängel, Übergabeprotokolle | Beginn der Verjährung, Gefahrübergang |
| Nachweise | Statik, Energieausweis, Brandschutz, Fachunternehmererklärungen, Prüfbescheinigungen | Behördliche Nachweise, Verkauf, Betrieb |
| Kaufmännisch | Angebote, Aufmaße, Abschlags- und Schlussrechnungen, Zahlungen | Abrechnung, Steuer, Kostenkontrolle |
| Betrieb | Bedienungsanleitungen, Wartungsvorgaben, Herstellerunterlagen, Ansprechpartner | Übergabe an Käufer und Verwaltung |
Ordnerstruktur: so gliedern Sie die digitale Bauakte
Die beste Struktur ist eine, die in allen Projekten gleich ist. Dann weiß jeder, wo das Abnahmeprotokoll oder die Baugenehmigung liegt – auch wenn er das Projekt nicht kennt. Bewährt hat sich eine Gliederung nach Themen mit nummerierten Hauptordnern und, wo sinnvoll, Unterordnern nach Gewerk oder Einheit.
- Dateinamen einheitlich: zum Beispiel „JJJJ-MM-TT_Projekt_Dokumentart_Gewerk_Version“. Das Datum vorne sorgt für richtige Sortierung.
- Versionen kennzeichnen: Bei Plänen nie überschreiben, sondern neue Version mit Index ablegen und den gültigen Stand kenntlich machen. Mehr im Artikel Planmanagement und Planlauf.
- Unterschriebene Fassungen von Protokollen und Verträgen als Scan neben die Arbeitsfassung legen.
- Keine Parallelablagen: E-Mail-Postfächer, Messenger und private Laufwerke sind keine Bauakte. Wichtiges wird in die Akte übertragen – siehe Baustellenkommunikation ohne WhatsApp-Chaos.
Aufbewahrungsfristen: wie lange muss die Bauakte bleiben?
Eine einheitliche Aufbewahrungsfrist für „die Bauakte“ gibt es nicht. Maßgeblich sind verschiedene Regeln, die sich überlagern. Für die Praxis wichtig sind vor allem die Verjährung von Mängelansprüchen und die steuer- und handelsrechtlichen Aufbewahrungspflichten.
| Grundlage | Frist | Beginn | Betrifft |
|---|---|---|---|
| § 634a Abs. 1 Nr. 2 BGB | 5 Jahre | Abnahme | Mängelansprüche bei einem Bauwerk (BGB-Vertrag) |
| § 13 Abs. 4 VOB/B | 4 Jahre, wenn nichts anderes vereinbart | Abnahme | Mängelansprüche bei Bauwerken im VOB/B-Vertrag |
| § 147 AO, § 257 HGB | 8 Jahre | Ende des Kalenderjahres | Buchungsbelege, z. B. Rechnungen |
| § 147 AO, § 257 HGB | 10 Jahre | Ende des Kalenderjahres | Bücher, Jahresabschlüsse, Inventare |
| § 147 AO, § 257 HGB | 6 Jahre | Ende des Kalenderjahres | Empfangene und abgesandte Handels- und Geschäftsbriefe |
Die Frist für Buchungsbelege wurde mit Wirkung ab 2025 von zehn auf acht Jahre verkürzt. Steuerliche Aufbewahrungsfristen laufen allerdings nicht ab, solange die Unterlagen für Steuern von Bedeutung sind, deren Festsetzungsfrist noch nicht abgelaufen ist (§ 147 Abs. 3 AO). Die Gewährleistungsfrist beginnt mit der Abnahme – bei Projekten mit gestaffelten Abnahmen also für jedes Gewerk und jede Einheit gesondert. Hintergründe erklären die Artikel Gewährleistung am Bau und Bauabnahme mit Abnahmeprotokoll.
Zugriffsrechte: wer darf was sehen?
Eine digitale Bauakte wird von vielen Beteiligten genutzt. Damit steigt das Risiko, dass vertrauliche Unterlagen bei den falschen Personen landen – Kalkulationen beim Nachunternehmer oder Käuferdaten bei allen Firmen. Legen Sie deshalb früh fest, wer welche Bereiche sehen und bearbeiten darf.
| Beteiligte | Typischer Zugriff |
|---|---|
| Bauträger / Bauherr | Gesamte Akte |
| Bauleitung | Ausführung, Protokolle, Mängel, Pläne, Abnahmen; Verträge nach Bedarf |
| Architekten und Fachplaner | Pläne, Protokolle, für ihre Leistung relevante Nachweise |
| Ausführende Firmen | Freigegebene Pläne, eigene Aufgaben und Mängel, eigene Protokolle |

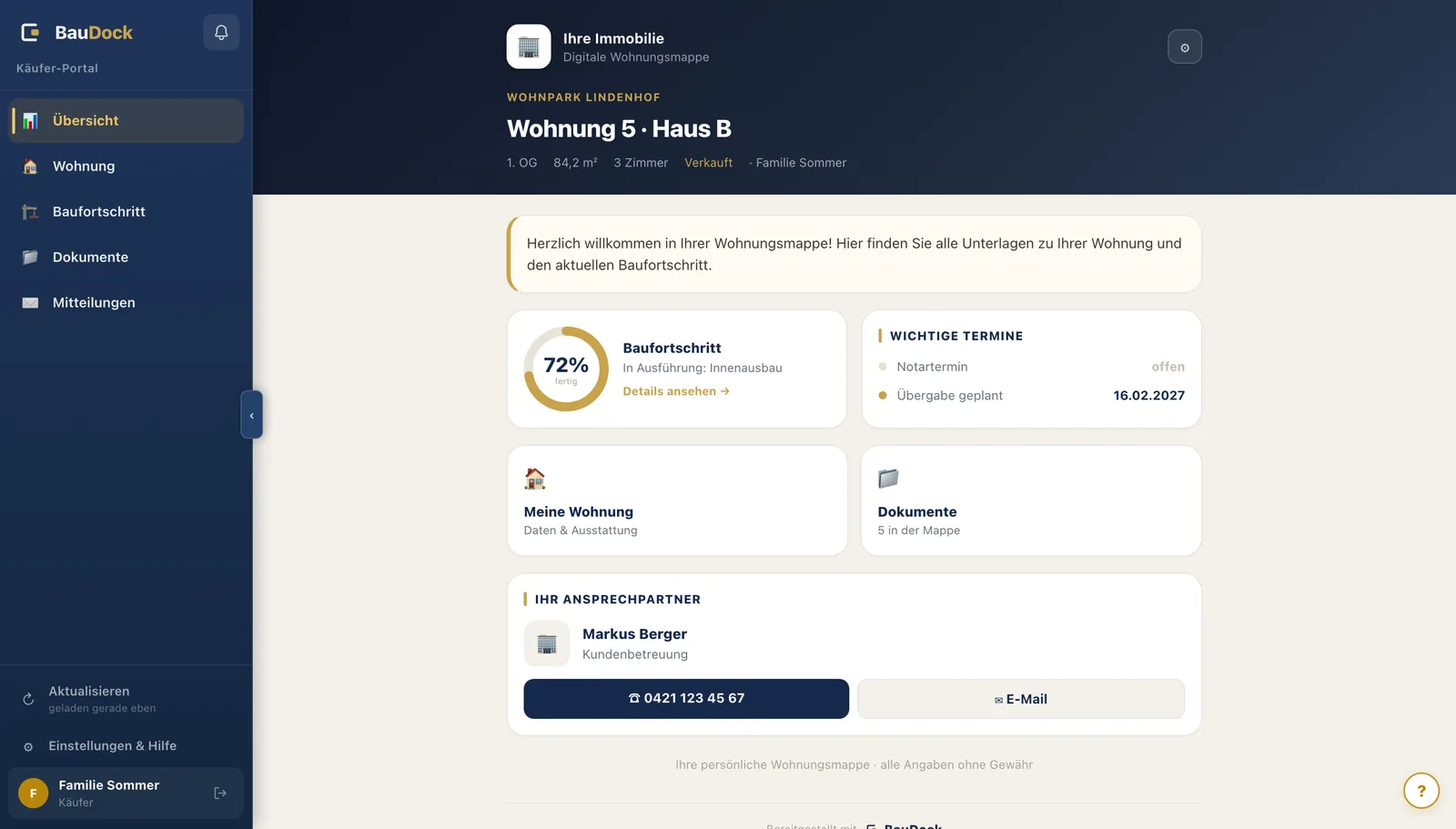

| Käufer | Unterlagen und Stand der eigenen Einheit |
| Verwaltung (nach Übergabe) | Betriebs- und Wartungsunterlagen, Revisionspläne, Ansprechpartner |
Übergabe an Käufer und Verwalter
Am Ende eines Projekts wird ein Teil der Bauakte an andere übergeben. Bei Verbraucherbauverträgen verpflichtet § 650n BGB den Unternehmer, dem Verbraucher spätestens mit der Fertigstellung die Unterlagen herauszugeben, die dieser benötigt, um gegenüber Behörden nachzuweisen, dass das Werk den öffentlich-rechtlichen Vorschriften entspricht. Für Bauträgerverträge verweist § 650u BGB hinsichtlich der Errichtung grundsätzlich auf die Regeln des Werk- und Bauvertragsrechts; welche Unterlagen im Einzelfall geschuldet sind, ergibt sich aus Gesetz und Vertrag.
- Für Käufer: Abnahme- bzw. Übergabeprotokoll der Einheit, Grundriss, Ausstattungsliste, Bedienungs- und Pflegeanleitungen, Gewährleistungsübersicht mit Ansprechpartnern. Siehe Wohnungsübergabe-Protokoll.
- Für die Verwaltung: Revisionspläne, Wartungsvorgaben und -fristen – zusammengefasst in den Revisionsunterlagen –, Prüfbescheinigungen, Energieausweis, Liste der ausführenden Firmen mit Gewährleistungsende je Gewerk.
- Für das eigene Haus: vollständige Akte inklusive Verträgen, Kalkulation, Korrespondenz und Abnahmen – archiviert, aber auffindbar.
Checkliste: digitale Bauakte
- § 147 AO – Ordnungsvorschriften für die Aufbewahrung von Unterlagen
- § 257 HGB – Aufbewahrung von Unterlagen, Aufbewahrungsfristen
- § 14b UStG – Aufbewahrung von Rechnungen
- § 634a BGB – Verjährung der Mängelansprüche
- VOB/B (Ausgabe 2016) § 13 – Mängelansprüche
- § 650n BGB – Erstellung und Herausgabe von Unterlagen
- § 650u BGB – Bauträgervertrag; anwendbare Vorschriften
